Kupaonica u fazi radova, zid s nanesenom hidroizolacijom i djelomično postavljene bijele pločice

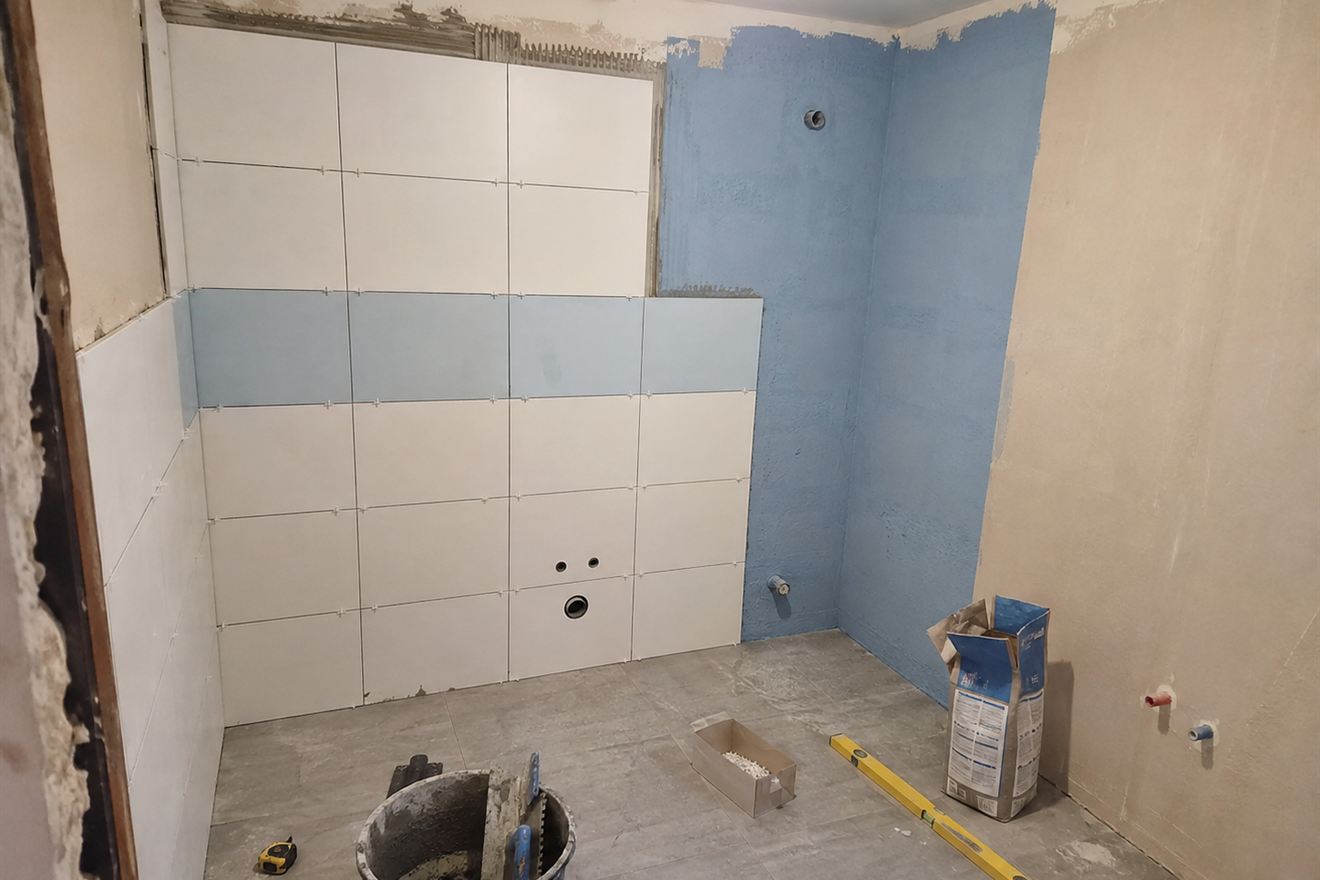

Plavi sloj je hidroizolacija. Dan i pol nakon nanošenja na njoj se ne dira ništa; taj dio rasporeda ne ovisi o broju ljudi na gradilištu.
Kratki odgovor

Kupaonica od 4 do 6 m² gotova je za 10 do 20 radnih dana, kalendarski dva do četiri tjedna. Na samu keramiku u tome otpadaju četiri do šest dana.

Sve ostalo su faze koje se ne daju stisnuti: rušenje i odvoz šute, instalacije te sušenje. Izolacijski premaz traži 24 do 48 sati prije nego se na njega smije polagati, a svježe izliven estrih i nekoliko tjedana.

Koliko dana traži koja veličina kupaonice?

Do 4 m² računa se 8 do 12 radnih dana, za 4 do 6 m² dvanaest do šesnaest, a za 6 do 10 m² šesnaest do dvadeset pet. Odnos nije razmjeran površini: sušenje traje jednako u kupaonici od tri kvadrata i u onoj od devet, pa manji prostori ispadnu razmjerno sporiji.

Okvirno trajanje po veličini kupaonice
VeličinaRadnih danaKalendarski
Mala, do 4 m²8 - 122 - 3 tjedna
Srednja, 4 - 6 m²12 - 163 - 4 tjedna
Veća, 6 - 10 m²16 - 254 - 6 tjedana

Kalendarski rok je uvijek dulji od zbroja radnih dana, jer se između faza umeću pauze u kojima na gradilištu nema nikoga.

Kako su raspoređene faze i njihova čekanja?

Faza je šest. Rušenje s odvozom šute uzima 1-2 dana, instalacije 1-3, priprema i izravnavanje 1-2 dana plus sušenje, izolacija jedan dan uz 24-48 sati stajanja, polaganje 2-4 dana, fugiranje sa silikoniranjem jedan dan i još jedan dan mirovanja.

Faze adaptacije kupaonice i njihovo trajanje
FazaRadČekanje
Demontaža sanitarija, rušenje, odvoz šute1 - 2 dana-
Vodovod, odvod, elektroinstalacije1 - 3 dana-
Zidarska sanacija i izravnavanje1 - 2 dana1 - 7 dana
Hidroizolacija u dva sloja1 dan24 - 48 sati
Polaganje pločica2 - 4 dana24 sata
Fugiranje i silikoniranje1 dan24 sata
Montaža sanitarija i čišćenje1 dan-

Cijela računica leži u stupcu „čekanje”. Ljepilo mora vezati prije fugiranja; fugira li se prerano, vlaga ostane ispod obloge i fuga s vremenom potamni i popuca. O izolacijskom sloju detaljnije piše u članku o hidroizolaciji kupaonice.

Zbog čega rok najčešće pukne?

Tri uzroka pokrivaju gotovo sve slučajeve: zatečene instalacije, vlaga u podlozi i nabava. Iza stare obloge u starijim zgradama redovito se pokažu pocinčane cijevi za zamjenu. Svježi cementni estrih traži tjedne. Format ili dekor kojeg nema na skladištu doda dva do tri tjedna.

Zatečene instalacije

Na Kmanu, Sućidru i u sličnim naseljima iz šezdesetih i sedamdesetih iza obloge stoje izvorne pocinčane cijevi. Jednom kad je zid otvoren, zamjena je razumna odluka - ali nosi jedan do tri dana više i račun vodoinstalatera.

Vlaga u podlozi

Ni premaz ni ljepilo ne prianjaju na vlažno. Za svježe izliven estrih vrijedi pravilo od otprilike tjedan dana po centimetru za prva četiri centimetra, a dalje sporije. U zimskim mjesecima, kad na obali dugo drži jugo i visoka vlaga, računa se s više.

Nabava materijala

Ono što je na skladištu dolazi u nekoliko dana. Ono što se naručuje čeka tri do šest tjedana, a pred sezonu i dulje. Materijal se zato bira i naručuje prije nego padne prva pločica, a ne usput.

Uvijek s viškom. Na izmjerenu površinu dodaje se 10 posto, kod dijagonale i velikih formata 15. Dokupljena serija gotovo nikad nema isti ton, a razlika se najbolje vidi baš tamo gdje se krpalo.

Kako preživjeti tjedne bez kupaonice?

Ondje gdje je kupaonica jedina, neupotrebljiva je od rušenja do montaže sanitarija - dakle gotovo cijelo vrijeme. WC školjka ponekad može ostati priključena do posljednjeg tjedna, ali to ovisi o rasporedu instalacija. O tome se dogovara prije početka, ne kad radovi krenu.

Popis pitanja koja se rješavaju prije prvog radnog dana:

  • ostaje li WC školjka priključena i do koje faze
  • gdje se odlaže materijal i alat izvan radnog vremena
  • u kojim satima se smiju izvoditi bučni radovi, prema kućnom redu zgrade
  • tko obavještava susjede o mogućem zatvaranju vode u vertikali

Dio ljudi zato radove namjesti u tjedne kad su ionako odsutni. U Splitu se to najčešće poklopi s razdobljem izvan sezone, kad su i termini izvođača dostupniji - ali i tada se javlja mjesec do dva unaprijed.

Česta pitanja

Skraćuje li rad vikendom ukupan rok?

Samo u fazama koje ovise o čovjeku. Sušenje teče jednako i subotom. Uz to kućni red u većini splitskih zgrada zabranjuje buku nedjeljom i rano poslijepodne, pa se rušenje i štemanje vikendom u pravilu ne rade.

Koliko traje samo polaganje, bez pripreme?

Pod i zidovi kupaonice od 4 do 6 m² polažu se dva do četiri radna dana. Veliki formati traže dvije osobe i pažljivije izravnavanje pa idu sporije, a mozaik i sitni format su najsporiji od svega.

Može li se polagati odmah nakon izolacije?

Ne može. Premaz ide u dva prolaza, a i između njih i prije polaganja treba proći vrijeme koje propisuje proizvođač, u pravilu 24 do 48 sati. Polaganje na sloj koji nije prosušio poništava razlog zbog kojeg je uopće nanesen.

Što ako izvođač probije dogovoreni rok?

Sve počinje od toga stoji li rok u ponudi ili ugovoru, zajedno s posljedicom kašnjenja. Bez pisanog roka nema se na što pozvati. Kod duljih zahvata korisno je dogovoriti i međurokove po fazama, pa se zastoj vidi na vrijeme.

Navedena trajanja su iskustveni okvir za splitsko područje u 2026. Stvarni rok ovisi o zatečenoj podlozi, opsegu instalacija i uvjetima sušenja, a utvrđuje se nakon izlaska na teren.
